環境省、工場の脱炭素化加速事業の公募開始 太陽光+蓄電池の採択されやすい技術的条件とは
2026/06/15
環境省は6月12日、2026年度の「脱炭素技術等による工場・事業場の省CO2化加速事業」の公募を開始した。太陽光発電と蓄電池の組み合わせで採択されやすい技術的条件をわかりやすく解説する。
CO2排出削減の「確実性」と
「定量的評価」を重視

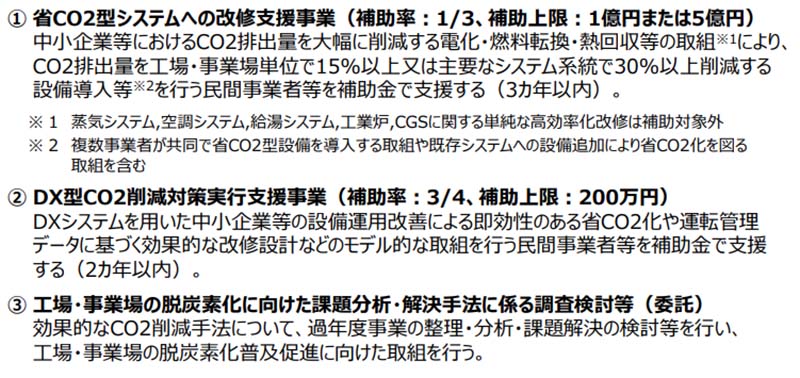

SHIFT事業のイメージ(出典 環境省)
脱炭素技術等による工場・事業場の省CO2化加速事業、通称SHIFT事業は、工場や事業場における設備改修やシステム導入を通じ、大幅な温室効果ガス削減を支援する環境省の事業である。対象は製造業からサービス業まで多岐にわたり、排出削減効果が高く、投資対効果に優れた案件に対して手厚い財政支援が行われる。
公募実施期間は、6月12日(金)から8月26日(水)正午までとなっている。主要な支援メニューである「省CO2型システムへの改修支援事業」では、タイトな設計・申請スケジュールに対応できるよう、締め切りが2回設定されている。一次公募の締め切りが7月15日(水)正午、二次公募の締め切りが8月26日(水)正午と定められている。一次と二次で同程度の採択額が確保される予定であるほか、一次公募で不採択となった場合でも、応募内容に変更がなければ事業者の希望により二次公募の審査へ自動的に回せる救済措置が講じられる。
今年度の最大の特徴は、CO2排出削減の「確実性」と「定量的評価」の重視である。従来の省エネ設備更新だけでなく、DX(デジタルトランスフォーメーション)技術を用いたエネルギーマネジメントシステムによる最適制御が、採択を左右する重要な評価軸として明確化された。ただ設備を新しくするだけでなく、データを活用して工場全体のエネルギー需要をリアルタイムで最適化する計画が強く求められる仕様となっている。
さらに、大企業を中心とした申請においては、基準年度のCO2排出量について第三者検証機関による検証が必須となるなど、より厳格なガバナンスが敷かれている。限られた予算の中で最大限の排出削減効果を出すため、費用対効果の算定基準が引き上げられており、事業者にはこれまで以上に緻密なエネルギー診断と確実性の高い脱炭素化シナリオの策定が求められている。
太陽光+蓄電池導入の先進事例
金属加工工場の取り組み

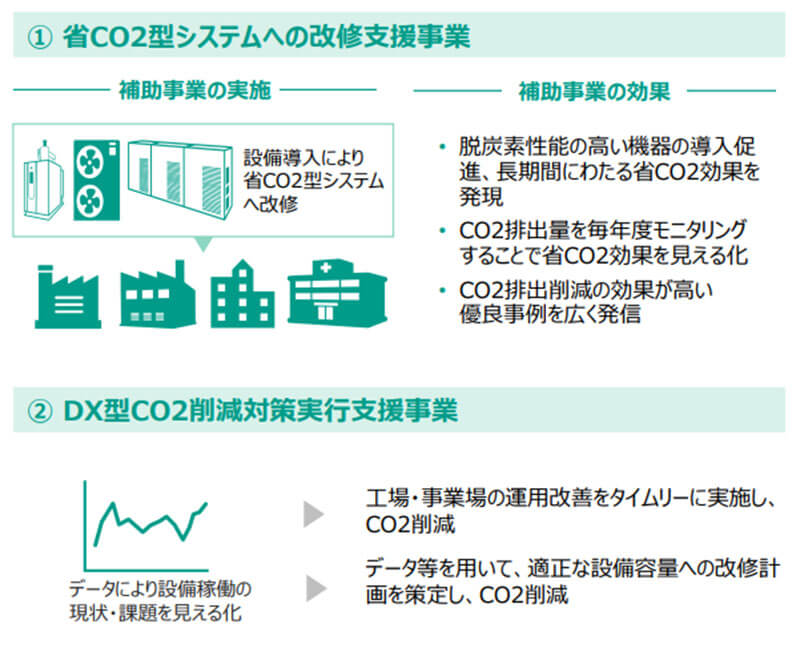

SHIFT事業の内容(出典 環境省)
SHIFT事業における評価基準を満たし、CO2削減と事業継続性の向上を両立した先進事例として、ある金属加工工場の取り組みが挙げられる。この工場では、昼間の生産プロセスで大量の電力を消費していたが、エネルギーコストの高騰と主要取引先からのカーボンニュートラル要求への対応が急務となっていた。
そこで、SHIFT事業を活用し、工場の屋根全面に500kWの自家消費型太陽光発電システムを敷設するとともに、200kWhの産業用リチウムイオン蓄電池を一体的に導入した。以前は、週末や夜間の低負荷時に太陽光の余剰電力が発生し、系統へ逆潮させずに制御する「ピークカット・出力制御」によって発電機会をロスしていたが、蓄電池の併設によってこの余剰電力を完全に吸収するシステムを構築した。
この結果、昼間に蓄電したクリーンな電力を夕方から夜間の稼働シフトへシフトさせる「ピークシフト」が可能となり、工場・事業場単位でのCO2排出量を基準年度比で25%削減することに成功した。これはSHIFT事業の申請要件である工場・事業場単位での「15%以上の削減」を大幅にクリアする数値である。さらに、デマンド値(最大需要電力)の引き下げによる基本料金の削減効果に加え、災害時の非常用電源としての機能を確保したことで、操業停止リスクを低減するレジリエンス強化も同時に達成している。
太陽光+蓄電池導入で
採択されやすい技術的条件とは

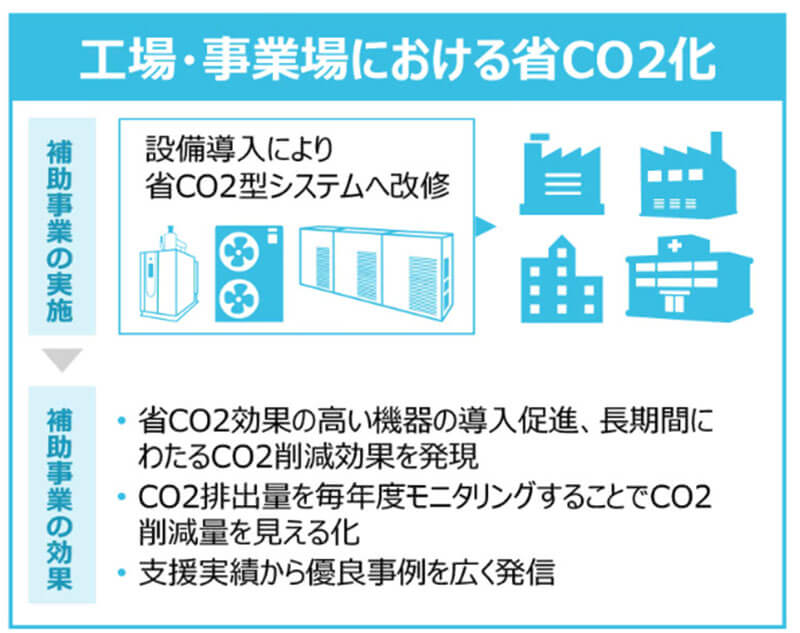

SHIFT事業の概要(出典 環境省)
SHIFT事業において、太陽光発電と蓄電池の組み合わせで確実に採択されるためには、単に設備を並べるだけでは不十分であり、審査側が重視する「技術的条件」を網羅したシステム設計が必要不可欠となる。最優先されるべき条件は、導入する再エネ設備が「工場・事業場全体の電力需要の10%以上に相当する発電能力を有する」こと、あるいはそれと同等以上の設備容量で自家消費を最大化する設計である点だ。太陽光でつくった電気をその場で使うだけでなく、余った電気も蓄電池に貯めてムダなく使い切る(100%自家消費)計画にすることが、補助金の審査で『コストパフォーマンスが良い優秀な計画』と評価されるためのカギになる。
さらに技術的なパッケージングとして極めて有利に働くのが、高度なエネルギーマネジメントシステム(FEMSなど)との完全な統合である。太陽光の発電予測データと、工場の生産ラインの需要予測をリアルタイムで照合し、蓄電池の充放電を自動で最適制御する仕組みが不可欠となる。具体的には、他の機器やシステムとの接続が可能なオープン規格に適合した通信インターフェースを搭載し、エネルギーの「見える化」から進んだ「自動最適制御」が実装されていることが、DX型CO2削減としての加点評価に直結する。
また、この事業の必須要件として、法定耐用年数内での「投資回収年数が3年以内」に収まる計画であること、および設備導入によるCO2削減量が定量的な根拠に基づいて試算されていることが挙げられる。気象条件に左右される太陽光の出力変動を、蓄電池がどのように平準化し、結果としてどれだけの系統電力を代替できるのかを、稼働シミュレーションデータとしてロジカルに証明できる技術的裏付けが求められることになりそうだ。
DATA
令和8年度 脱炭素技術等による工場・事業場の省CO2化加速事業(SHIFT 事業)の公募開始について
取材・文/ソーラージャーナル編集部
